玉華礦:系統大檢修打響攻堅開局第一槍
作者:朱建鋒   來源:玉華煤礦    發布日期:2021-05-17   點擊次數:
分享:


5月14日22時,玉華煤礦各基層單位舉行班前會做戰前動員,干部職工精神抖擻、整裝待發做好攻堅準備。15日零時,電話鈴聲打破靜默,檢修總指揮下達調度指令傳向各作業地點,設備停止運轉,準備充分且備受關注的礦井生產系統大檢修,打響了攻堅開局第一槍。

該礦實施生產系統大檢修,經公司審批同意,及充分做好前期各項籌備工作,按照計劃準時于15日零時整拉開序幕。本次檢修涉及主斜井帶式輸送機2450米膠帶整體更換、膠帶巷一部帶式輸送機500米膠帶更換、立輪排矸機大修、新洗選系統搭接、副井更換2部罐籠、南翼膠帶巷安裝帶式輸送機及1320米膠帶等六大項主檢修項目和采掘、機電運輸、“一通三防”等,共計60余小項的生產系統檢修項目。施工計劃工期10天,人員組織以礦各基層單位為主,施工方緊密配合,各負其責全力投入。

本次檢修周期長、點面廣、任務重、投入大,在涉及眾多項目和平行交叉作業方面帶來的安全壓力,在工藝工序復雜和質量管理方面帶來的管理挑戰,其規模和挑戰均為礦井歷次檢修之最。面對考驗,公司果斷將此次檢修提升至公司全年一項重點工作的高度,成立公司檢修工作領導小組,建立駐礦檢修工作小組給予大力支持,公司黨政多次實地調研指導礦井完善補充施工方案,協調推進主斜井膠帶、新罐籠等物資材料和施工隊伍等前期工作。礦井經過數月精心籌備,圍繞“安全為先、質量至上”的檢修工作總要求,檢修的責任分工、質量標準、勞動組織、物資材料、工器具、安全技術措施制定審批、后勤保障等各項工作準備到位,主斜井新膠帶提前完成12個接頭硫化,新罐籠按時運抵,動態完成專項安全風險辨識評估和提前學習貫徹安全措施學習,任務分解到每班每時,持續改善施工條件,隊伍提前進入掌握施工環境。萬事俱備,檢修蓄勢待發。

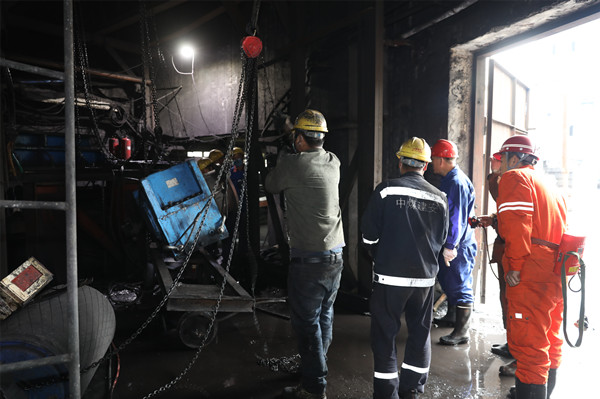

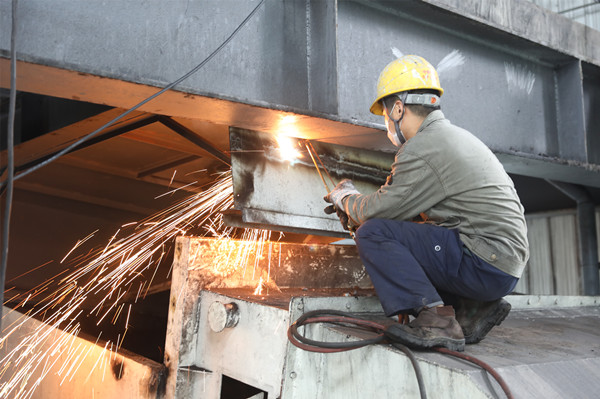

檢修首日,關鍵項目的主斜井更換膠帶施工中,各支施工隊伍在井下機尾硫化平臺處,采用“快速”更換法,進行舊膠帶切割和新舊帶硫化。在接下來施工中,將利用舊帶牽引新帶完成敷設,截?cái)嗯f帶完成新帶合攏的接頭硫化連接。檢修重點項目的新洗選系統搭接中,1#帶式輸送機、破碎機和4#輸送機機尾、膠帶,8#輸送機驅動,排矸車間的立輪排矸機提升輪和螺旋篩、溜槽等大設備按照施工方案一一進行拆除。

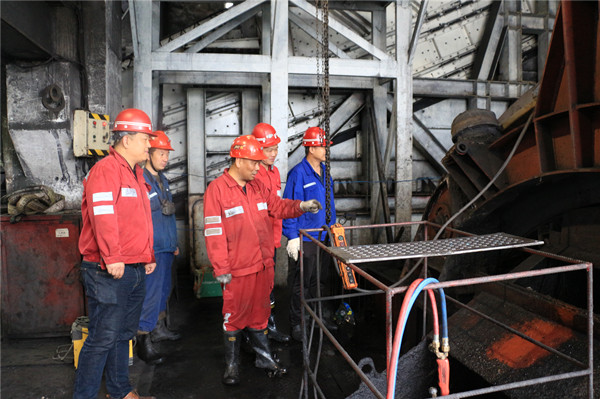

根據起吊設備等特殊作業和平行交叉作業的實際,礦井實行領導干部分片包區“雙帶班、雙跟班”,安檢員分包項目“陪護式”專盯,公司駐礦檢修工作小組班班檢查指導的方式,各級管理人員自檢修開始全程跟蹤監督施工現場安全管理。礦井檢修領導小組下轄安全、質量、供應保障、綜合組織等7個專業小組成員駐守現場,監督安全措施落實,對標逐項嚴控施工質量,嚴明勞動紀律規范施工工序。施工作業人員對照各項目崗位風險提醒卡,消除隱患安全作業。截止15日下午4時,主斜井新舊膠帶接頭開始硫化,洗選系統搭接項目中舊設備拆除有序進行。

打贏檢修攻堅戰,打響開局第一槍。礦井廣大干部職工將肩挑使命重?fù)?dān)、奮斗完成重任作為爭當高質量發展排頭兵的答卷,聚合力保證起步打贏、首戰必勝,咬定目標、協同推進,確保安全高效完成生產系統大檢修任務。
